Se inicia el proceso de llenado del gasoducto Néstor Kirchner y preparan la inauguración para el 9 de julio

La obra permitirá que la balanza energética comience a arrojar saldo positivo en los próximos años. "Va a cambiar la vida de nuestro país", aseguró Royón
20/06/2023 - 09:38hs
Se inicia el proceso de llenado del gasoducto Néstor Kirchner y preparan la inauguración para el 9 de julio

El Gobierno Nacional iniciará este martes el proceso de llenado del gasoducto Néstor Kirchner que debe desarrollarse en etapas y prevé completarse el 9 de julio cuando se realizará la inauguración oficial de la obra.

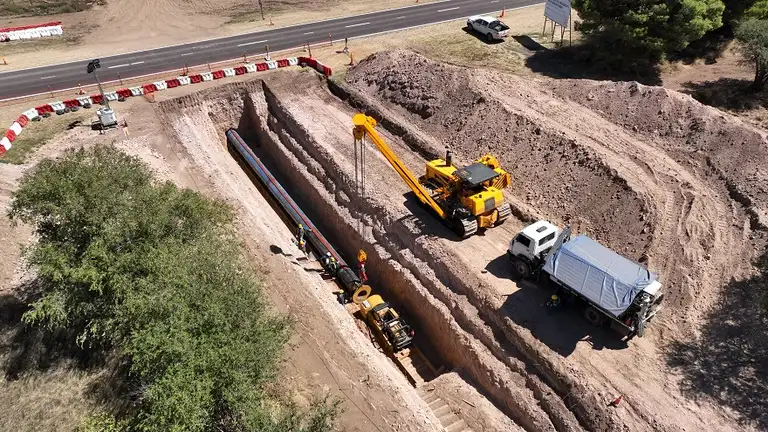

Tal lo anunciado, en el transcurso del día se procederá a la apertura de las válvulas que permitirán el paso del fluido en la localidad de Tratayén en Neuquén. Este primer tramo es de 29 kilómetros.

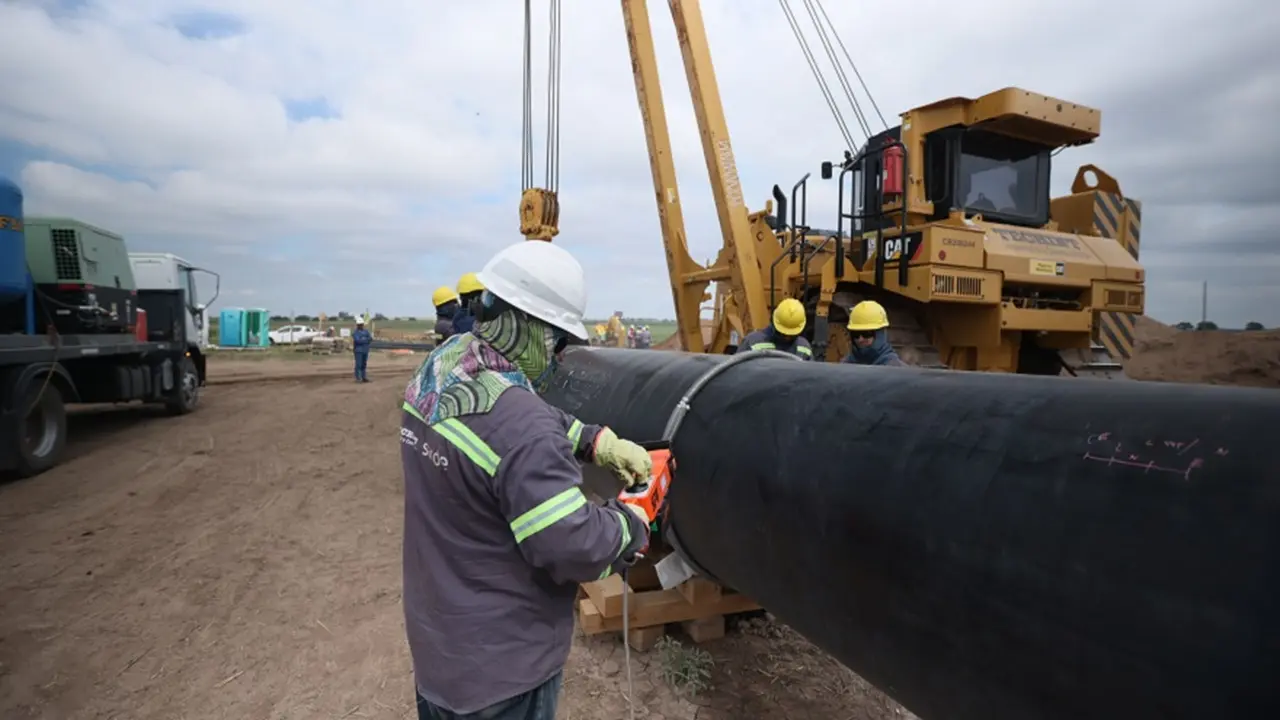

El proceso de llenado del gasoducto responde a procedimientos habituales en este tipo de sistemas lo que involucra fases de Barrido y presurización de las cañerías de forma progresiva.

A tal efecto, se desarrolló un cronograma de habilitaciones y puesta en marcha del primer tramo de 573 kilómetros que une Tratayén (Neuquén) y Salliqueló (Buenos Aires).

Se inicia el proceso de llenado del gasoducto Néstor Kirchner y preparan la inauguración para el 9 de julio
Se inicia el proceso de llenado del gasoducto Néstor Kirchner y preparan la inauguración para el 9 de julio

Gasoducto Néstor Kirchner: cronograma

Luego de la operación que se realizará hoy el cronograma es el siguiente:

  • 25 de junio  Habilitación del kilómetro 29 al 61.
  • 27 de junio  Habilitación del kilómetro 61 al 89.
  • 29 de junio  Habilitación del kilómetro 89 a 145.
  • 4 de julio  Habilitación del kilómetro 145 al 285.
  • 8 de julio  Habilitación del kilómetro 285 al 570.
  • 9 de julio  Inauguración oficial del primer tramo del Gasoducto Presidente Néstor Kirchner.

"Va a cambiar la vida de nuestro país. Es el comienzo para dar vuelta nuestra balanza energética y comenzar a no necesitar importaciones energéticas y exportar", sostuvo la secretaría de Energía Flavia Royón al referirse a la mega obra.

Además del impacto en la producción del país y en la ampliación de la red de gas natural, la obra permitirá que la balanza energética comience a arrojar saldo positivo en los próximos años.

Se estima que en 2023 generará un ahorro de US$1.700 millones y en US$2024 alcanzará a US$4.000 millones.

"Esta primera etapa va a permitir un ahorro de u$s1.700 millones. Y en 2024, que va a estar todo el año operativo, va a permitir un ahorro de US$4.000 millones. El impacto es increíble. El país no va a necesitar importaciones de envergadura. Se va a poder comprar GNL (a través de barcos) para algunos picos de invierno, compras puntuales, pero no se va a necesitar de bloques de barcos importantes. (El ministro de Economía) Sergio Massa puso como prioridad la red de gasoductos", agregó.
